保利长大完成国内首个“三桩嵌岩式风机基础导管架”吊装 于 2020年08月28日 发布 点击数:

8月27日,保利长大参建的三峡新能源阳西沙扒二期400MW海上风电项目传来喜讯,国内首个“三桩嵌岩式风机基础导管架”吊装成功,与海底桩基精准对位。





三峡阳西沙扒二期海上风电工程位于阳江沙扒附近海域,场址水深24m—28m,规划装机容量为400MW,配套建设220kV海上升压站一座,其中,保利长大负责13个三桩芯柱式嵌岩风机基础机位施工。

深水嵌岩施工难度大、工序繁琐、国内无可参考借鉴经验。项目部积极克服阳江海域海况及气象复杂多变不利影响,结合公司自身技术与管理优势,先后攻克了南海深水区国内风电行业首个三桩芯柱嵌岩桩基础施工、深水区水下切割等工艺难题,为首个导管架吊装施工创造有利条件。

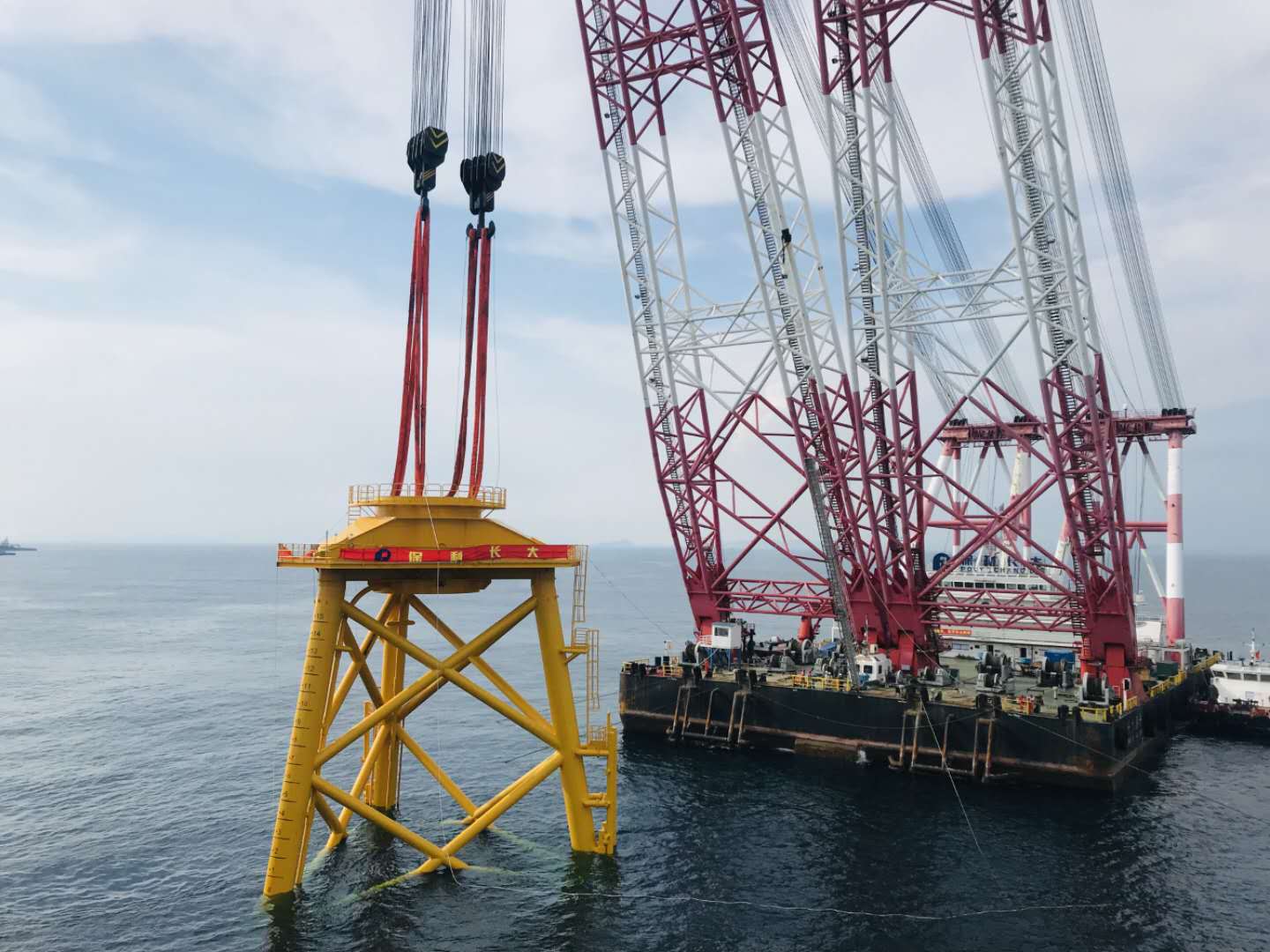

此次吊装的导管架高度53.5米,根开26米,整体重量达950吨,采用滚装上船方式装运。27日清晨7点,项目迎来施工窗口期,在“长大海航”拖轮、“华西900”起重船等船舶配合下,现场快速组织、高效作业,导管架装运船按计划顺利就位,有序完成导管架吊索挂钩、限位切割。随后,“长大海升”借助先进测量和监控设备,通过电脑实现对水下对位作业进行有效指导,从起吊到沉放到位仅3小时,水平度达到万分之五,堪称精准。
